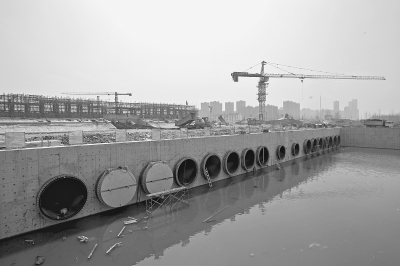

江南泵站的一级消力池基本完工    记者任勇 摄

 长江日报2017年3月30日讯 记者张晟 实习记者付姗姗

 长江日报记者昨日从市城投集团获悉,,,,,,因修建江南泵站出江管道被破拆半年的长江大堤(武金堤)将于明日彻底回复,,,,,,这也意味着赶在长江汛期来临之前,,,,,,江南泵站位于堤外的工程所有完工,,,,,,这将为该泵站在5月尾具备应急抽排能力打下坚实基础。。。

 阻挡地下水 开挖大堤前封住堤底

 昨日,,,,,,长江日报记者来到江南泵站施工现场。。。在武金堤外,,,,,,记者一起步行视察发明,,,,,,以混凝土为底板的出江渠道已经完全成型,,,,,,渠道两侧的护坡也已基本完工。。。渠道内现在还能见到一级消力池,,,,,,罢了经建成的二级消力池已被近期迅速上涨的长江水淹没了。。。

 市城投集团江南泵站现场认真人王吉武说,,,,,,建设两级消力池主要是为了让泵站抽出来的雨水在涌入长江时减小攻击力,,,,,,镌汰对渠道的冲洗,,,,,,确保设施清静。。。凭证视察,,,,,,近十多天以来,,,,,,长江水位已上涨了约5米,,,,,,现场施工职员已经感受到了越来越大的防汛压力。。。

 王吉武先容,,,,,,破除长江大堤在项现在期论证时就已获得了水利部长江水利委员会的赞成,,,,,,而破除大堤也绝非简朴挖开,,,,,,而是有严酷的先后方法和施工工艺要求。。。“我们首先将黄海高程24.5米以上的大堤挖掉,,,,,,然后在大堤下方打下麋集的封底桩,,,,,,然后再下挖大堤的剩余主体部分,,,,,,最后预埋好排水箱涵。。。”王吉武说。。。

 上述4个方法中,,,,,,最要害的是打封底桩。。。王吉武诠释说,,,,,,虽然是枯水期施工,,,,,,但若是贸然开挖大堤,,,,,,地面压力突然减小,,,,,,富厚的地下水有可能击穿大堤底部结构,,,,,,造成不可想象的效果。。。因此,,,,,,在施工前必需将封底桩打好,,,,,,起到阻挡地下水的作用。。。

 与洪水赛跑 新工艺节约20天时间

 思量到M88体育防洪清静,,,,,,长江大堤从破除到回填竣事必需控制在6个月内完成。。。凭证这一要求,,,,,,在将预埋箱涵做好后,,,,,,等混凝土28天的养护期一过,,,,,,市城投集团便连忙投入职员和机械举行大堤的恢复重修,,,,,,而江南泵站17根排水管道也埋在大堤内,,,,,,它们横穿大堤并毗连至消力池前。。。王吉武先容,,,,,,大堤回填主要使用的是黏土,,,,,,凭证每层虚敷30厘米厚、机械分层碾压的要求施工。。。

 记者探访发明,,,,,,碾压黏土时,,,,,,主要接纳履带式挖掘机和压路机两类机械。。。其中单台履带式挖掘机重约20吨,,,,,,在回填区域行驶一个往返后,,,,,,堤面已较为平整。。。之后,,,,,,重约18吨的压路机再上场,,,,,,行驶两个往返后,,,,,,堤面显得越发平整。。。凭证这样的施工方式,,,,,,一层一层恢复重修大提,,,,,,直至抵达划定高程。。。王吉武说,,,,,,在堤坝的顶端,,,,,,还将建设1米高的防浪墙,,,,,,确保堤防万无一失。。。

 市城投集团有关认真人体现,,,,,,为了与洪水赛跑,,,,,,在出江管道的选择上建设方动了一番头脑:若是接纳古板的胶合板施工要领,,,,,,建设时间长,,,,,,且装置后需要拆除 ;;;;; ;若是换成钢内胎膜,,,,,,不但可以在工厂内实现精准预制,,,,,,并且装置时间短,,,,,,不必拆除,,,,,,最切合现实需要。。。经由综合比选,,,,,,最终钢内胎膜方案胜出,,,,,,并因此节约了约20天时间。。。

 >>希望

 建设不到7个月

 江南泵站已冲出地面

 记者昨从市城投集团获悉,,,,,,江南泵站的泵房区域的土建工程已正式收尾,,,,,,泵房区已正式冲出地面。。。从去年9月最先施工建设的江南泵站用了不到7个月时间,,,,,,终于最先揭开了神秘面纱。。。

 市城投集团有关认真人体现,,,,,,江南泵站位于武金堤路以东、草市路以北、武钢江南燃气以西的围合区域。。。该泵站共有17台水泵,,,,,,总抽排能力抵达了150立方米/秒,,,,,,相当于1秒钟将150吨水从泵站的最低海拔9.3米处迅速提升19.5米的高度,,,,,,再排至长江内。。。

 凭证施工妄想,,,,,,5月20日前江南泵站的供电工程电缆必需铺设完毕,,,,,,5月30日前完成进水箱涵建设,,,,,,泵站具备应急抽排能力,,,,,,6月30日前具备抽排条件。。。

 (记者张晟 实习记者付姗姗)
